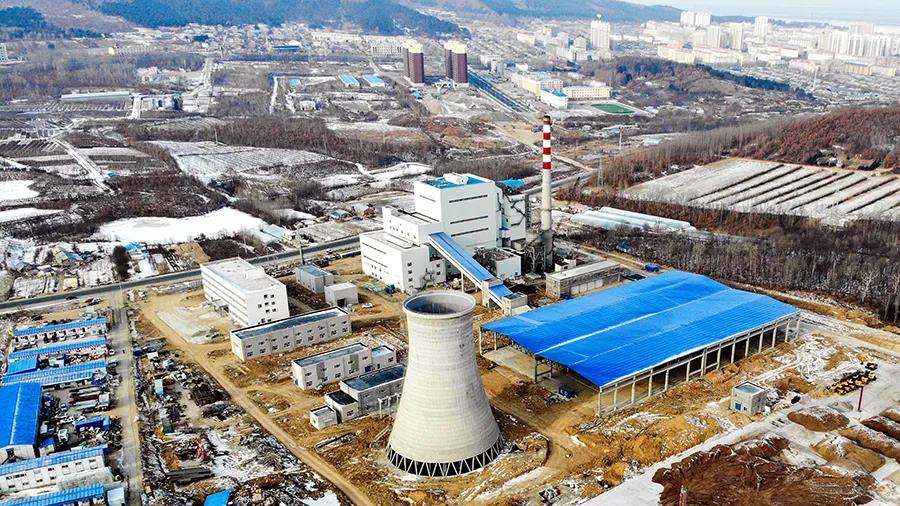

12月12日16时12分,yl6809永利集团抚远生物质热电联产项目一次并网发电成功,机组各系统参数正常,设备运行安稳、质量优越。
作为yl6809永利集团转型发展的沉要一环,抚远市生物质热电联产项目是yl6809永利集团在生物质发电领域的首个投资项目。该项目由yl6809永利集团投资公司开发,yl6809永利集团生物质发电(抚远)有限公司掌管该项主张投资、建设和运营,国际公司掌管项主张EPC建设,锅炉公司、电机公司、汽轮机公司三大主机厂为该项目提供主机设备。该项目以生物质秸秆为原料进行发电,在有效解决抚远市秸秆点火带来的环境传染问题的同时,还可为拉动本地经济发展、营造就业环境注入动力。

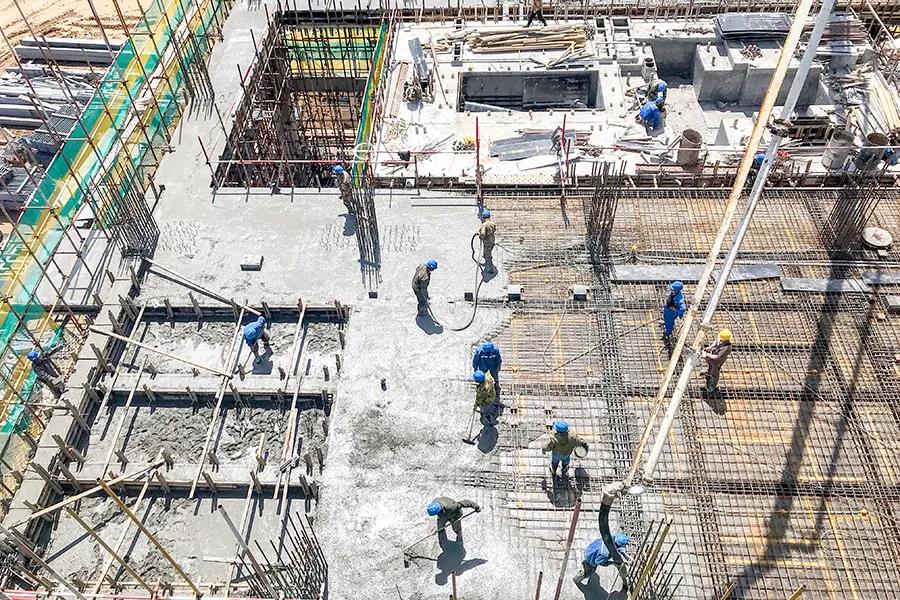

抚远生物质热电联产项目于2019年3月起头谋划,进行可行性钻延注前期地勘及初步设计。同年7月,yl6809永利集团抚远项目团队正式进场组织施工和前期筹备工作,并于冬歇期前实现打算土建工程。

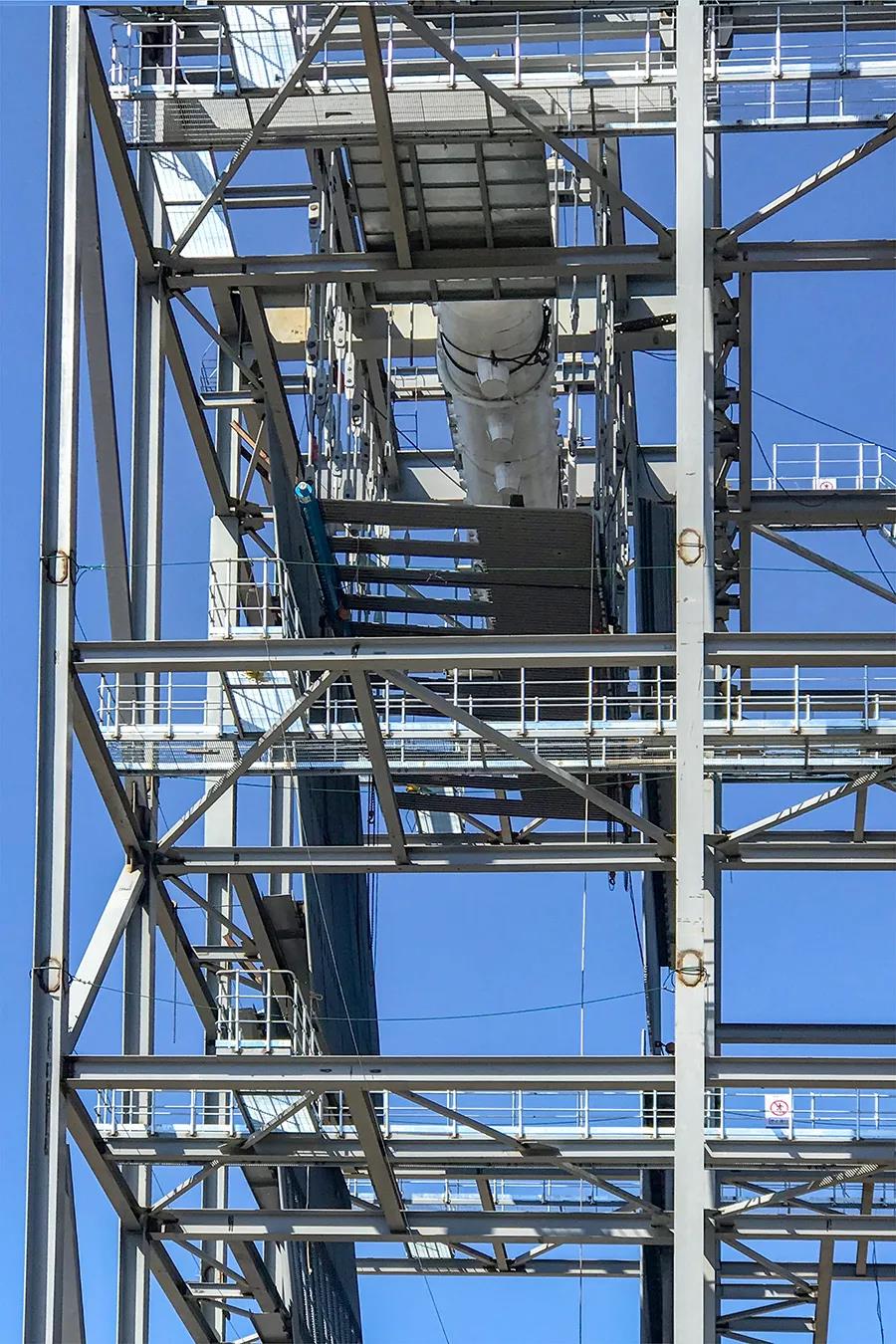

2019年11月18日,锅炉钢结构吊装实现。
4月3日,锅炉大板梁一次吊装成功。
4月30日,汽包吊装实现。
6月4日,汽轮发电机基础实现。
2020年7月以来,yl6809永利集团抚远项目团队尝试24幼时倒班作业。地下电缆沟路全力抢工,力保全厂设备受电并起头单体调试;输料系统钢结构3天内吊装实现,为输料系统设备装置调试争取功夫;锅炉保温砌筑24幼时倒班施工作业,冷却塔内淋水构件及配水槽陆续吊装,为全厂通水调试做好筹备。
7月20日,烟囱结构到顶。

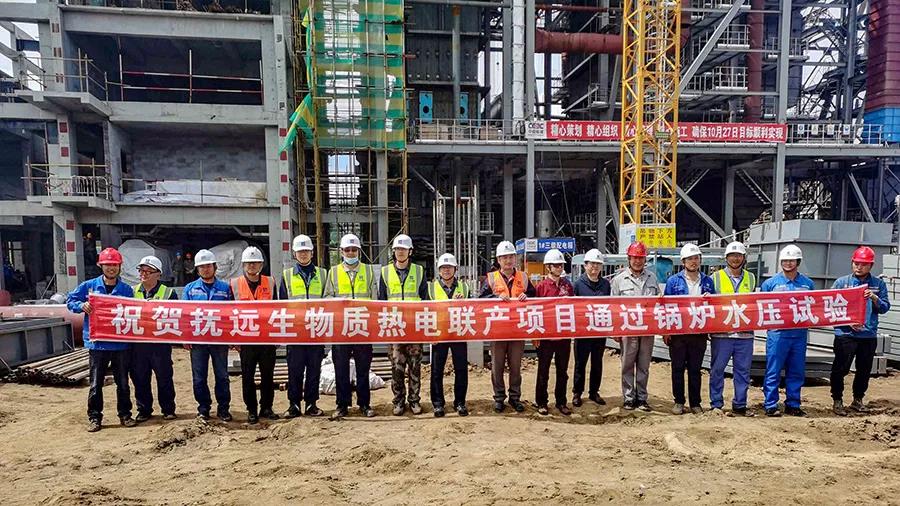

7月24日,锅炉水压试验实现。

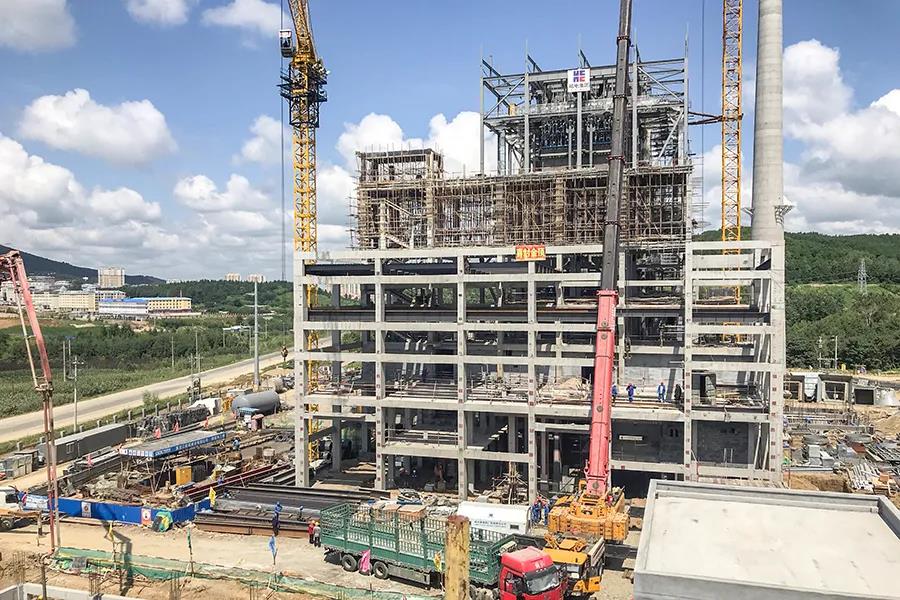

7月28日,发电机定子吊装实现、主厂房结构到顶。
从8月起头,东北地域又经历了三次陆续强风暴雨气象考验,施工进度极度艰巨。气象转好后,yl6809永利集团抚远项目团队迅快启动,组织现场积极排水,急剧复原正常出产施工。为确保项目建设如期推动,抚远项目现场实杏装整体调试节点跟踪”和“各系统工期对标”两级会议造度,纵横两向矩阵式治理,保障项目建设进度。

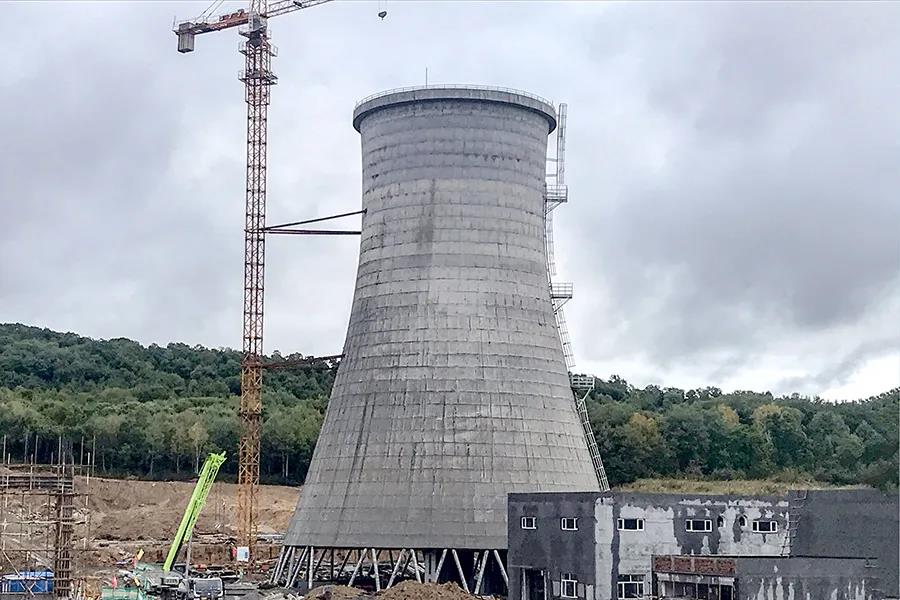

8月24日,天然透风冷却塔结构到顶。

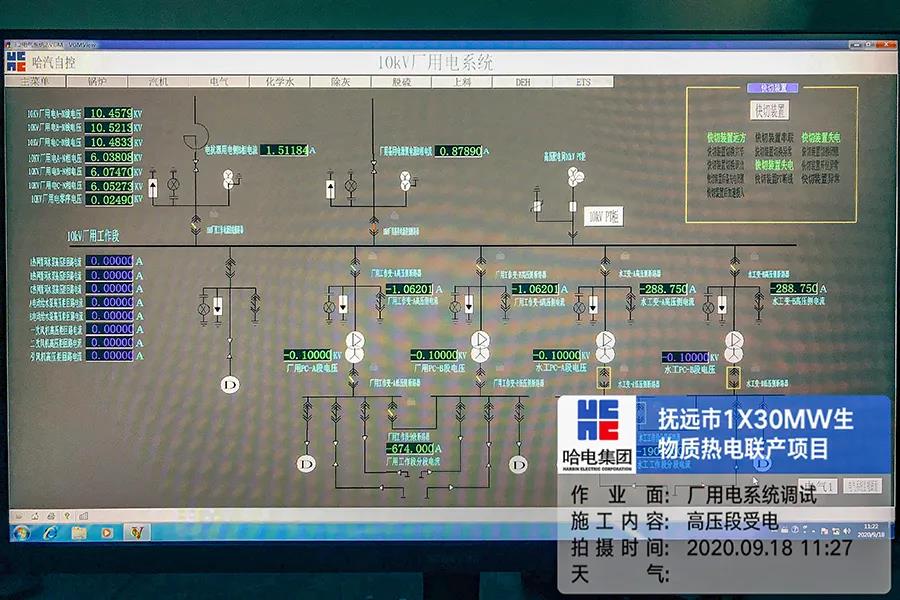

9月18日,厂用电系统调试受电实现。

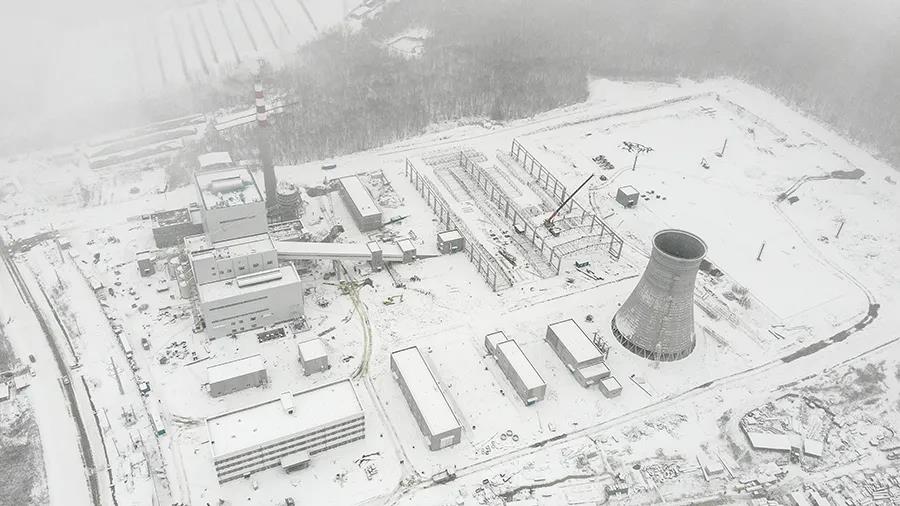

进入10月,抚远项目经历了寒流侵袭,接连两次强雨雪气象,使项目建设和机组调试工作受到严沉故障,项目工期极度严重。11月份以来,yl6809永利集团抚远项目团队全力发展抢攻,打响了与功夫竞走的攻坚战,凭据现场现实情况,动态调整施工规划和施工打算,各分系统调试工作积极共同,各单元治理人员思想统一、措施一致,整个工作人员各司其职,严格依照项目打算稳步推动,冲刺最终指标。经过yl6809永利集团扶远项目团队高低同心致力,12月12日圆满实现机组一次成功并网发电指标,打造了yl6809永利集团生物质发电项指标杆工程。
