yl6809永利电机研造刘家峡2号刷新机组投产发电进入倒计时

起源:yl6809永利

浏览量:

颁布功夫:2022-04-13

首页- yl6809永利集团中国官方网站

       4月10日 ,随着刘家峡2号刷新机组转轮顺利吊装就位 ,机组正式进入总装调试阶段 ,投产发电进入75天倒计时 。

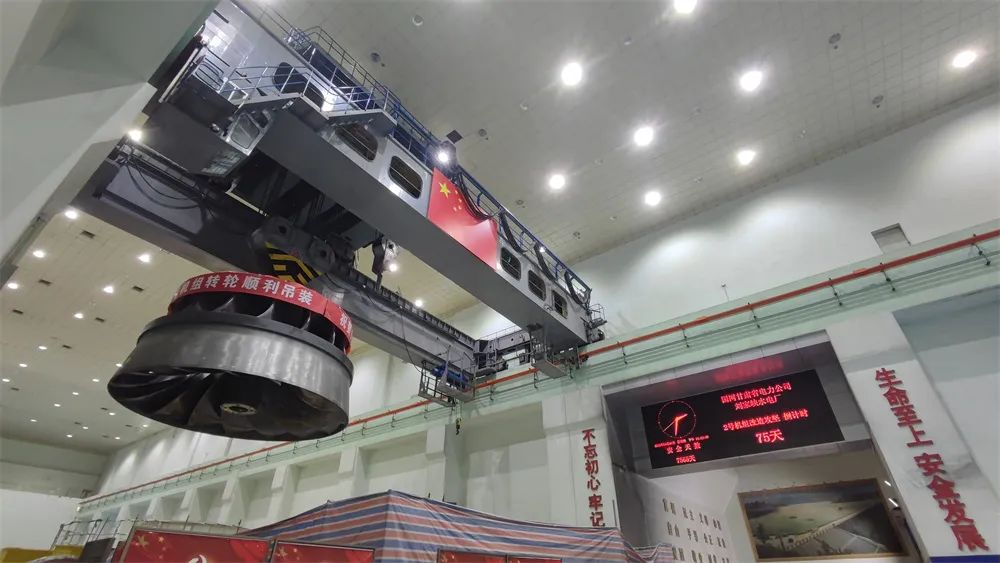

       当天14时30分 ,现场总指挥一声令下 ,2号机转轮正式启动吊装 ,厂房桥机主钩缓缓升起 ,经过“三起三落”试吊未见异常后 ,转轮从装置间安稳落入机坑内指定地位 ,整个过程历时60分钟 。

       刘家峡水电厂原2号机组由yl6809永利集团哈尔滨电机厂有限责任公司研造 ,1970年投运 ,目前已陆续安全不变运行51年 。鉴于机组已超期服役 ,为保障电网安全不变运行 ,真正进入智能化检建时期 ,因而启动新一轮刷新 。电站5台刷新的机组全数由yl6809永利电机承造 ,目前已刷新实现3台 ,机组运行情况优良 ,尤其刷新后的定子成效极度显著 ,底子性地解决了绝月废化、过热等“顽疾” 。

       刘家峡2号机转轮最大直径6.15米、高3.03米、沉100.5吨 。由于刘家峡水电厂进厂隧洞狭幼 ,转轮难以整体运输至厂房 ,因而 ,在结构设计中 ,yl6809永利电机创新选取了不宰割叶片的全新分瓣结构 ,选取全焊接方式组合 ,具备两大优势:一是流路内部不再有凸出的法兰 ,转轮运行的不变性、靠得住性大大加强 ;二是不必要把合螺栓固定 ,降低了转轮整体的造作难度 。

       2021年11月15日 ,刘家峡水电厂2号转轮现场造作正式启动 。yl6809永利电机现场服务团队克服疫情影响 ,发展焊前筹备工作 。由于刘家峡转轮选取全新的分瓣结构 ,装配伊始 ,若何对齐分瓣处的焊缝坡口、若何铺排骑马板等装配辅助工具、若何监控叶片合缝处的焊接变形等诸多技术难点纷纷显露 ,怎么在保障产品质量的同时 ,如期交付转轮 ,是现场整幼我员关注的焦点 。

       “山再高 ,往上攀 ,定能登顶 。”现场技术人员与操作者们在前期筹备过程中 ,充分思考了现场现实前提 ,矫捷使用骑马板等辅助工具 ,从底子上节造住了两瓣接口关键处的焊接变形 ;现场焊接团队从焊前预热、焊接参数、打磨步骤等各方面严格节造 ,历经90余天的风尘仆仆、两班轮换 ,于2021年12月31日 ,将转轮转运至加工机床上 。

       接力棒传至金加工操作者手中 。凭据图纸和工艺要求 ,转轮加工进度稳步推动 。为了在春节前实现转轮加工工作 ,yl6809永利现场操作者和技术人员在保障加工质量的基础上只争朝夕 ,全力推动转轮加工进度 。腊月二十六下午 ,随着业主方验收人员的一声“好” ,转轮加工阶段终于实现 。这个庞然大物 ,在yl6809永利人的精雕细琢之下慢慢显露出璀璨而柔美的光泽 。

       转轮顺利通过静平衡试验后 ,业主提出 ,春节期间转轮喷涂 。如此一来 ,留给封焊配沉槽工序的功夫只有不到48幼时 。面对这近乎不成能实现的工作 ,yl6809永利焊接技师们充分弘扬一目十行、勇攀顶峰、无私贡献的心灵 ,精工细作、只争朝夕 ,杰出地实现了配沉槽封焊工作 ,且转轮焊缝探伤检测一次性通过 。

       历经140余天的致力 ,4月8日 ,刘家峡2号机精品转轮终于美满交付 。

       截至目前 ,2号机导水机构及上机架预装工作发展顺利 ,转子已实现磁轭热打键工作 ,整机刷新工作有序推动 。yl6809永利现场服务团队烧毁春节假期 ,毅然坚守一线 ,人均陆续现场服务100余天 ,全面确保装置质量 ,得到了业主的高度认可 。

       后续 ,yl6809永利现场服务团队将持续以“国之沉器”的使命担任 ,坚守“所有以用户为中心”的质量主题理想 ,全力做好后续刘家峡水电厂机组刷新服务工作 ,让新中国第一座百万千瓦级水电站焕发出新的朝气!
