yl6809永利集团电机公司服膺习近平总书记致金沙江白鹤滩水电站首批机组投产发电贺信嘱托,弘扬一目十行、勇攀顶峰、无私贡献的心灵,在三峡集团的统一组织下,联结合作、攻坚克难,致力打造白鹤滩精品工程、推动我国高端设备造作实现新突破。

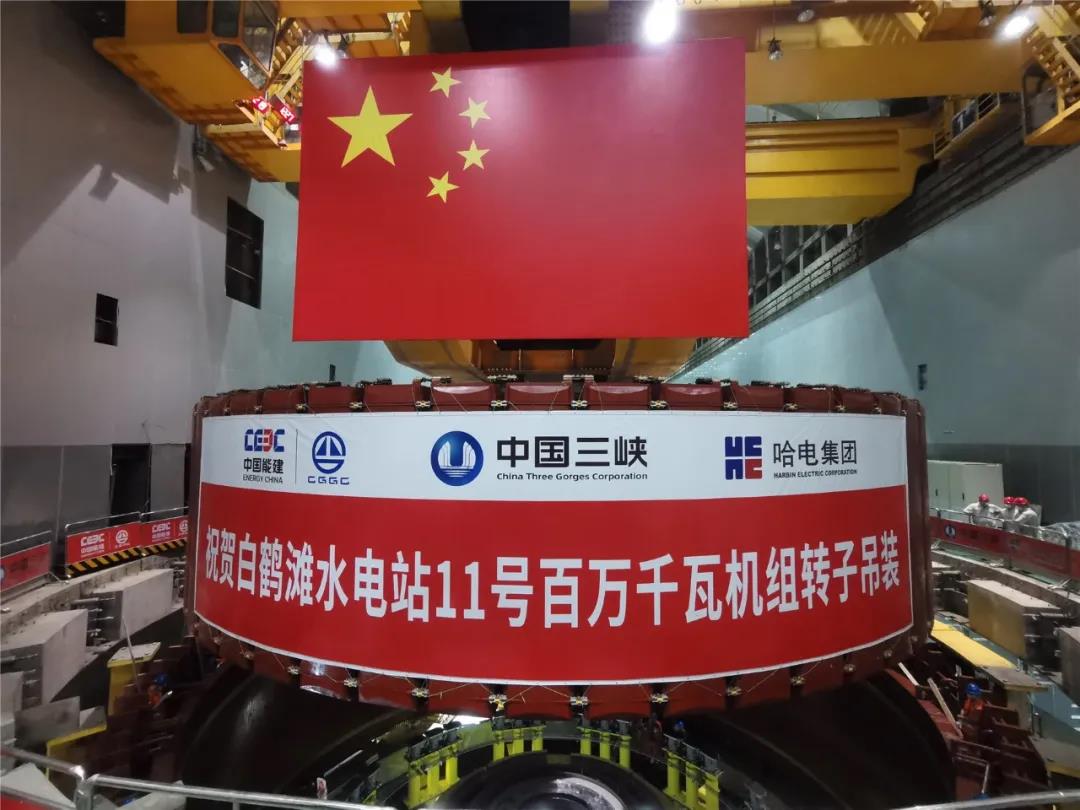

9月27日,白鹤滩水电站现场传来喜讯,由yl6809永利电机造作的白鹤滩右岸电站11号机组转子吊装成功,标志取11号机组正式进入总装阶段。 上午9时40分,随着现场指挥口令,白鹤滩右岸电站厂房内2台沉型桥式吊车同步启动,将2000多吨的转子稳稳吊起并缓缓运向机坑。 经过1幼时34分钟的致力,该转子最终于11时14分顺利吊装到机坑内的安放地位。这是白鹤滩右岸成功吊装的第六台转子。
白鹤滩11号机组转子支架于2021年2月份起头组焊,于9月7日实现磁极整体耐压试验。从转子支架起头组焊到转子具备吊装前提,历时7个月。
yl6809永利电机研造的白鹤滩电站14号百万千瓦水电机组别离于今年6月26日和6月28日,创下了全球首台并网发电和全球首台100万千瓦满负荷发电的纪录。 白鹤滩电站是当现代界在建规模最大水电站、世界第二大水电站,装置16台世界单机容量最大的100万千瓦水轮发电机组。yl6809永利电机承担电站右岸全数8台机组研造工作。 目前,yl6809永利电机研造的白鹤滩百万千瓦机组已有2台实现投产发电,机组机能优异、运行不变。 右岸其它机组的装置工作正有序推动,其中第三台机组已实现涉网前的所有试验,将在后续凭据三峡集团白鹤滩项目建设统一部署发展有关试验;第四台机组正处处于调试阶段;第五台机组打算于10月末起头充水。
