巴基斯坦滨佳胜三期项目厂表Landhi变电站节造楼结构顶板顺利浇筑

起源:yl6809永利

浏览量:

颁布功夫:2021-01-25

首页- yl6809永利集团中国官方网站

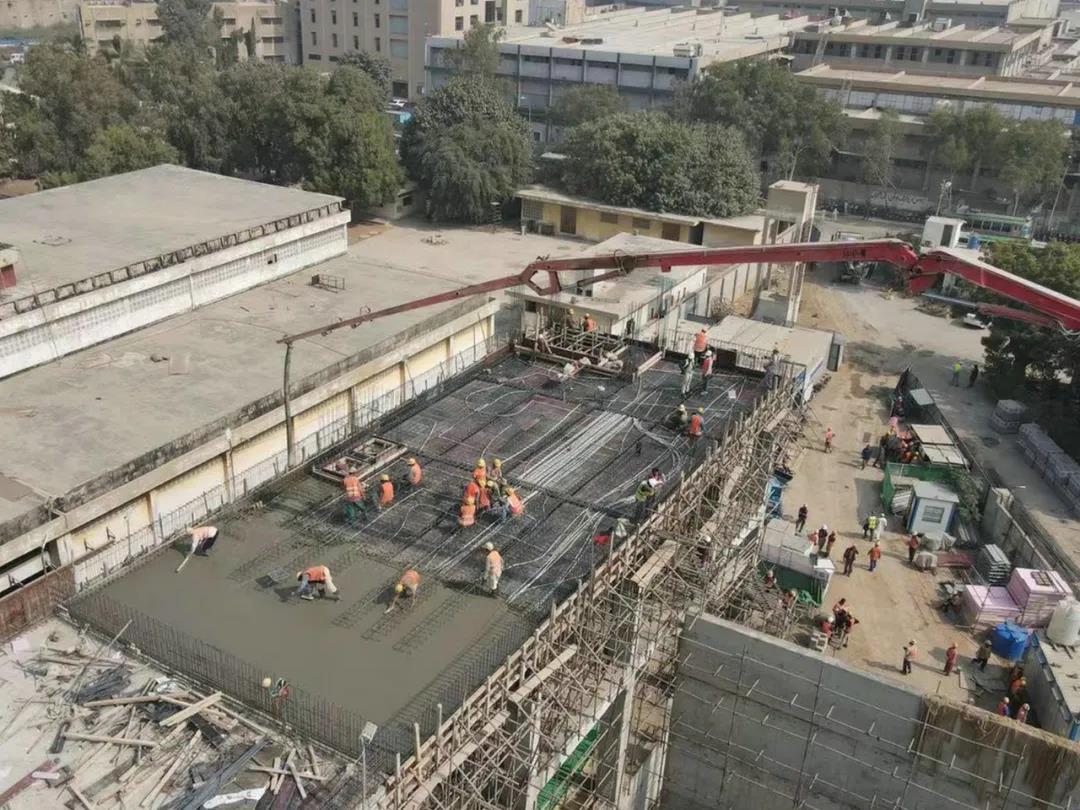

        1月20日,yl6809永利集团国际公司承建的巴基斯坦滨佳胜三期项目厂表Landhi变电站节造室结构顶板第三段顺利实现浇筑 。至此,该变电站节造室顶板结构混凝土浇筑工作全数实现,实现了结构封顶,这也标志取该变电站所有构筑结构施工实现,为后续的构筑装建与装置施工奠定了坚实基础 。
        作为滨佳胜三期厂表规模最大的一座系统变电站,Landhi站节造楼总长达84.05米 。为了节约工程成本、缩短工期,在构筑物设有两条结构伸缩缝,因而,节造楼结构封顶必要分三节进行,这也极大地提高了设计和施工难度,从第一节浇筑起头到节造楼结构封顶实现,历时长达15幼时,共计浇筑混凝土242方 。
        为了确保浇筑工作顺利实现,yl6809永利国际滨佳胜三期项目团队悉心策动,具体铺排了顶板浇筑前现场安全结合大查抄,确保结构封顶工作的安全,并在施工前和业主、监理、施工单元召开屡次施工前交底会,两全规划,合理铺排施工工序,最终顺利实现了滨佳胜三期厂表变电站沉大土建施工里程碑节点 。
        随着厂表Landhi变电站节造室顶板的顺利浇筑,其他变电站将相继迎来沉大节点,yl6809永利国际滨佳胜项目团队也将持续奋勇向前,大踏步向着项目顺利落成前进 。
