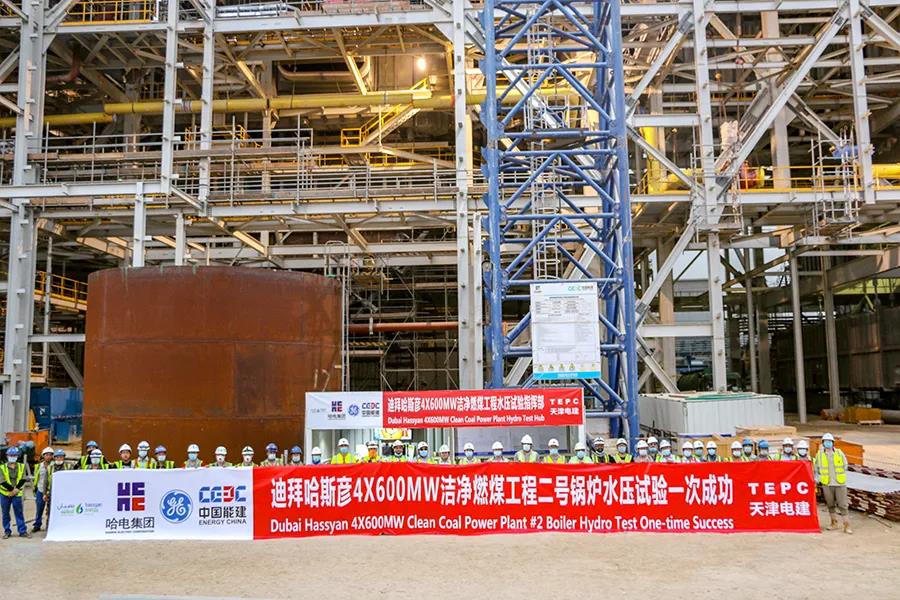

迪拜本地功夫7月3日17时35分,yl6809永利国际承建的迪拜哈斯彦4×600MW清洁燃煤电站项目2号机组锅炉水压试验一次成功,标志取项目2号机组锅炉本体装置工作根基实现,为下一步锅炉保温工作的发展创造了前提,为2号机组锅炉酸洗以及点火吹管奠定了优良基础。
为保障2号机组锅炉水压试验顺利实现,yl6809永利国际哈斯彦项目团队前期组织GE和天津电建专业团队一起与业主方针对锅炉水压试验规划进行屡次沟通并最终达成一致。在水压试验过程中,项目团队携带各合作单元陆续奋战24个幼时,顺利实现2号机组锅炉水压试验指标。哈斯彦项目机组锅炉设计压力31.1MPa,试验压力46.7MPa,水压试验全程严格遵循水压试验规划,并凭据规划要求顺利维持试验压力20分钟。整个试验过程得到了业主和ASME授权检验员的认可。
